Nghiệm thu PCCC 2026: Hồ sơ ống sprinkler cần gì?

Đăng bởi Hoàng Cường LV vào lúc 21/09/2026

Từ 15/09/2026, Nghị định 347/2026/NĐ-CP có hiệu lực với một thay đổi đáng chú ý: chủ đầu tư, chủ sở hữu công trình tổ chức nghiệm thu về phòng cháy, chữa cháy và chịu trách nhiệm trước pháp luật về kết quả nghiệm thu.

Với các công trình chuẩn bị bàn giao, đặc biệt trong quý IV/2026, nghiệm thu PCCC 2026 vì vậy không chỉ là câu chuyện kiểm tra hệ thống khi đã lắp xong. Một vấn đề cần xử lý sớm hơn nằm ở ngay khâu vật tư: chủng loại trên thiết kế có khớp BOQ không, vật tư nhập về có đúng hồ sơ được phê duyệt không, và bộ hồ sơ đường ống có đủ để truy xuất khi nghiệm thu không?

Bài viết này tập trung vào chính phần việc đó.

Nghiệm thu PCCC 2026 theo Nghị định 347/2026/NĐ-CP và hồ sơ đường ống sprinkler CPVC

Hình ảnh 1: Kiểm soát hồ sơ vật tư từ thiết kế, submittal đến vật tư thực tế giúp giảm rủi ro ở giai đoạn nghiệm thu PCCC.

Lưu ý: Nội dung pháp lý dưới đây được tổng hợp để phục vụ quản lý vật tư dự án. Khi áp dụng cho công trình cụ thể, cần đối chiếu bản gốc Nghị định 347/2026/NĐ-CP, các nghị định được sửa đổi và hồ sơ pháp lý của dự án.

1. Nghị định 347/2026/NĐ-CP thay đổi điều gì từ 15/09/2026?

Nghị định 347/2026/NĐ-CP được ban hành ngày 08/09/2026, có hiệu lực từ 15/09/2026, sửa đổi bốn nghị định:

  • Nghị định 169/2025/NĐ-CP về hoạt động khoa học, công nghệ, đổi mới sáng tạo và sản phẩm, dịch vụ về dữ liệu;
  • Nghị định 105/2025/NĐ-CP quy định chi tiết một số điều và biện pháp thi hành Luật Phòng cháy, chữa cháy và cứu nạn, cứu hộ;
  • Nghị định 106/2025/NĐ-CP quy định xử phạt vi phạm hành chính trong lĩnh vực phòng cháy, chữa cháy và cứu nạn, cứu hộ;
  • Nghị định 282/2025/NĐ-CP quy định xử phạt vi phạm hành chính trong lĩnh vực an ninh, trật tự, an toàn xã hội; phòng, chống tệ nạn xã hội; phòng, chống bạo lực gia đình.

Với các dự án xây dựng, hai nghị định cần theo sát là 105/2025/NĐ-CP (nội dung thi hành, trong đó có nghiệm thu) và 106/2025/NĐ-CP (xử phạt).

Có thể tra cứu thông tin tại:

1.1. Chủ đầu tư tự tổ chức nghiệm thu và chịu trách nhiệm pháp lý về kết quả

Điểm cần đặc biệt lưu ý là trách nhiệm tổ chức nghiệm thu PCCC và chịu trách nhiệm trước pháp luật về kết quả nghiệm thu.

Ở góc quản lý dự án, điều này làm tăng yêu cầu kiểm soát từ trước ngày nghiệm thu.

Nếu chủng loại vật tư, hồ sơ kỹ thuật hoặc thực tế thi công không đồng nhất với hồ sơ dự án, việc xử lý khi công trình đã hoàn thiện sẽ khó hơn nhiều so với phát hiện ngay ở giai đoạn phê duyệt vật tư hoặc đặt hàng.

Vì vậy, trách nhiệm nghiệm thu không nên được hiểu đơn giản là thêm một bước thủ tục ở cuối dự án. Nó đặt áp lực ngược trở lại toàn bộ chuỗi:

Thiết kế → BOQ → trình duyệt vật tư → mua hàng → nhập hàng → thi công → QA/QC → hồ sơ hoàn công → nghiệm thu.

1.2. Khai báo trên cơ sở dữ liệu PCCC trước khi đưa công trình vào hoạt động

Theo nội dung đã được công bố, chủ đầu tư/chủ sở hữu công trình còn thực hiện khai báo trên hệ thống Cơ sở dữ liệu về phòng cháy, chữa cháy, cứu nạn, cứu hộ và truyền tin báo cháy trước khi đưa công trình vào hoạt động.

Điểm đáng quan tâm với bộ phận dự án không chỉ là thao tác khai báo.

Quan trọng hơn là dữ liệu và hồ sơ dùng để hoàn tất quá trình bàn giao cần được quản lý nhất quán.

Một hệ thống sprinkler đã thi công xong nhưng hồ sơ vật tư còn thiếu, tên sản phẩm giữa BOQ và catalogue không thống nhất hoặc thay đổi chủng loại chưa được xử lý đầy đủ có thể tạo thêm công việc ở giai đoạn cuối dự án.

1.3. Thay đổi về trình tự kiểm tra, mẫu biểu và chế tài

Nghị định mới đồng thời điều chỉnh trình tự, thẩm quyền và tần suất kiểm tra PCCC.

Theo thông tin được công bố, đối tượng được kiểm tra phải được thông báo trước tối thiểu 3 ngày làm việc; kế hoạch kiểm tra năm kế tiếp được lập trước ngày 15/12.

Một số mẫu PC15–PC17 và PC19–PC21 được bãi bỏ; mẫu PC24 được bổ sung.

Quy định về phương tiện PCCC cũng chuyển từ yêu cầu giấy phép lưu thông sang cơ chế kê khai thông tin theo quy định mới.

Nghị định mới cũng sửa đổi nội dung xử phạt vi phạm hành chính liên quan. Hành vi đưa công trình vào sử dụng khi chưa hoàn thành nghiệm thu về phòng cháy, chữa cháy được quy định tại Nghị định 106/2025/NĐ-CP — nghị định xử phạt vi phạm hành chính trong lĩnh vực phòng cháy, chữa cháy và cứu nạn, cứu hộ — và phần nội dung này thuộc phạm vi được Nghị định 347/2026/NĐ-CP sửa đổi.

Theo các bản tin tổng hợp, mức phạt tiền là 30–50 triệu đồng đối với cá nhân; với tổ chức, mức phạt áp dụng theo nguyên tắc gấp hai lần mức phạt đối với cá nhân. Vì chủ đầu tư dự án thường là tổ chức, khi đánh giá rủi ro cần tính theo khung dành cho tổ chức, không lấy khung cá nhân.

Đây là nội dung cần đối chiếu trực tiếp điều khoản gốc của Nghị định 106/2025/NĐ-CP sau khi được sửa đổi trước khi áp dụng cho từng trường hợp cụ thể.

1.4. Lưu ý quan trọng khi đọc các bản tin tổng hợp

Các bài tổng hợp trên báo chí không phải lúc nào cũng diễn giải hoàn toàn giống nhau về phạm vi kiểm tra, cơ quan Công an, cơ quan chuyên môn về xây dựng và đối tượng áp dụng.

Vì vậy, không nên lấy một bài báo tổng hợp làm căn cứ duy nhất để quyết định quy trình nghiệm thu của dự án.

Các nguồn báo chí phù hợp để nhận diện thay đổi. Bước tiếp theo vẫn phải là đối chiếu bản gốc Nghị định 347/2026/NĐ-CP, các nghị định được sửa đổi và hồ sơ pháp lý cụ thể của công trình.

2. Vì sao thay đổi này đánh thẳng vào khâu vật tư đường ống?

2.1. Rủi ro pháp lý dịch chuyển về phía chủ đầu tư

Khi chủ đầu tư phải tổ chức nghiệm thu và chịu trách nhiệm về kết quả, câu hỏi mua vật tư không thể chỉ dừng ở:

“Ống nào có giá phù hợp?”

Câu hỏi cần đặt sớm hơn là:

“Chủng loại này có đúng hồ sơ thiết kế và chúng ta có đủ tài liệu để chứng minh điều đó khi nghiệm thu hay không?”

Đây là điểm giao nhau giữa thiết kế – mua hàng – QA/QC – thi công – nghiệm thu.

Một quyết định mua vật tư không được kiểm soát từ đầu có thể tạo ra rủi ro cho nhiều bộ phận ở cuối dự án.

2.2. Ba điểm lệch thường gặp: thiết kế – BOQ – vật tư thực tế nhập về

Đối với đường ống sprinkler, trước khi đặt hàng nên kiểm tra tối thiểu ba lớp:

Lớp kiểm tra Cần đối chiếu Rủi ro nếu lệch
Thiết kế Vật liệu, chủng loại, phạm vi sử dụng được chỉ định Vật tư thực tế không phù hợp hồ sơ thiết kế
BOQ / Submittal Tên hàng, hệ sản phẩm, phụ kiện, tài liệu đính kèm Đặt đúng “tên gọi” nhưng sai hệ hoặc thiếu tài liệu
Vật tư thực tế Nhãn hàng, mã hàng, chứng từ và tài liệu đi kèm Hồ sơ một loại nhưng hàng công trường là loại khác

Đặc biệt với CPVC, cần phân biệt rõ ống CPVC PCCC TFS cho hệ sprinkler với ống CPVC công nghiệp GS.

Cùng thuộc nhóm vật liệu CPVC không có nghĩa hai hệ sản phẩm có thể thay thế hoặc phối trộn cho nhau.

Tương tự, ống PPR GS cho hệ thống cấp nước nóng lạnh thuộc một hệ ứng dụng khác và không phải vật tư sprinkler.

Đối với hệ điện và tín hiệu PCCC, có thể sử dụng các dòng ống PVC Conduit GS luồn dây báo cháy theo hồ sơ MEP phù hợp; cần lưu ý PVC Conduit là ống bảo vệ dây/cáp điện, không phải đường ống dẫn nước chữa cháy.

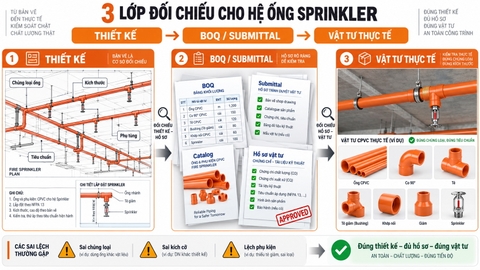

Đối chiếu thiết kế, BOQ và vật tư thực tế cho đường ống sprinkler trước khi đặt hàng

Hình ảnh 2: Ba lớp cần đối chiếu trước nghiệm thu: thiết kế được phê duyệt, BOQ/submittal và vật tư thực tế tại công trường.


2.3. Vì sao không nên để đến nghiệm thu mới “vá” hồ sơ?

Khi vật tư chưa đặt hàng, thay đổi chủng loại thường còn khả năng xử lý qua quy trình rà soát và phê duyệt của dự án.

Khi vật tư đã về công trường, chi phí và khối lượng công việc xử lý tăng lên.

Khi đường ống đã lắp trên trần, hoàn thiện kiến trúc đã đóng lại và công trình chuẩn bị nghiệm thu, vấn đề không còn đơn giản là bổ sung một catalogue.

Lúc này có thể phải truy lại:

  • Vật tư đã sử dụng.
  • Phạm vi đã lắp.
  • Hồ sơ phê duyệt.
  • Chứng từ đi kèm.
  • Biện pháp thi công.
  • Kết quả kiểm tra.
  • Các thay đổi phát sinh trong quá trình thi công.
  • Hồ sơ hoàn công liên quan.

Do đó, nguyên tắc hiệu quả hơn là:

Khóa hồ sơ vật tư trước khi khóa đơn hàng.

2.4. Rủi ro tiến độ với công trình dự kiến bàn giao quý IV

Các dự án dự kiến bàn giao trong quý IV/2026 là nhóm cần rà soát sớm.

Khoảng thời gian từ đặt hàng, giao vật tư, lắp đặt, hoàn thiện hồ sơ đến nghiệm thu thường liên quan nhiều bộ phận.

Nếu chỉ phát hiện sai lệch chủng loại ở giai đoạn cuối, quỹ thời gian xử lý sẽ rất hạn chế.

Đặc biệt nên kiểm tra ngay các gói đã:

  • Có thiết kế nhưng chưa khóa nhà cung cấp.
  • Đã phát hành PO nhưng hàng chưa giao hết.
  • Đã thay maker hoặc vật liệu trong quá trình thi công.
  • Đang hoàn thiện hồ sơ QA/QC.
  • Đã thi công nhưng chưa đóng hồ sơ hoàn công.
  • Chuẩn bị bàn giao trong vài tháng tới.

3. Checklist hồ sơ vật tư đường ống hệ sprinkler

Đây là phần chủ đầu tư, tổng thầu, nhà thầu PCCC và QA/QC nên rà soát trước khi vật tư được đặt hàng hoặc tối thiểu trước khi lắp đại trà.

3.1. Nhóm hồ sơ chủng loại và thông số kỹ thuật

Nội dung cần kiểm tra Câu hỏi kiểm soát Đầu ra nên có
Tên hệ ống Có đúng loại vật liệu trong thiết kế không? Danh mục vật tư đã đối chiếu
Ống và phụ kiện Có cùng hệ sản phẩm được đề xuất không? Schedule ống/phụ kiện
Catalogue/datasheet Có đúng dòng hàng thực tế đặt mua không? Bộ catalogue theo submittal
Điều kiện ứng dụng Có nằm trong phạm vi thiết kế dự án không? Ghi chú đối chiếu
Thông số sản phẩm Đã kiểm tra theo tài liệu nhà cung cấp chưa? Bảng compliance/technical submittal
Nhận diện vật tư QA/QC có đủ thông tin để nhận diện khi hàng về không? Checklist incoming inspection
Mã hàng Mã trong PO, packing list và hàng thực tế có thống nhất không? Bảng kiểm tra mã hàng
Phụ kiện Có thiếu hoặc phối nhầm phụ kiện của hệ khác không? Danh mục phụ kiện được khóa

Không nên sử dụng một catalogue chung của thương hiệu để đại diện cho mọi dòng sản phẩm.

Tài liệu cần khớp với đúng hệ vật tư đang đề xuất và hàng thực tế được giao đến công trường.

3.2. Nhóm hồ sơ chứng nhận theo tiêu chuẩn áp dụng của dự án

Hệ tiêu chuẩn Việt Nam có bộ TCVN 12653 về ống và phụ tùng đường ống CPVC dùng trong hệ thống sprinkler tự động, trong đó:

  • TCVN 12653-1:2024 – Phần 1: Yêu cầu kỹ thuật
  • TCVN 12653-2:2024 – Phần 2: Phương pháp thử

Khi lập hồ sơ trình duyệt, phần thường được viện dẫn để đối chiếu đặc tính sản phẩm là Phần 1 (yêu cầu kỹ thuật); Phần 2 là phương pháp thử phục vụ đánh giá và thử nghiệm.

Cần tra cứu bản hiệu lực mới nhất của cả bộ tiêu chuẩn và phạm vi áp dụng cụ thể trước khi viện dẫn vào hồ sơ dự án. Không nên chỉ lấy riêng một phần của bộ tiêu chuẩn để suy rộng cho toàn bộ hệ thống.



Trước khi hỏi:

“Sản phẩm có chứng nhận gì?”

nên hỏi trước:

“Dự án đang yêu cầu tiêu chuẩn nào và phạm vi áp dụng cụ thể là gì?”

Bộ hồ sơ nên được tổ chức theo logic:

Yêu cầu thiết kế → tiêu chuẩn áp dụng → hồ sơ nhà sản xuất/nhà cung cấp → đối chiếu → phê duyệt.

Hệ tiêu chuẩn Việt Nam có bộ TCVN liên quan đến ống và phụ tùng CPVC dùng trong hệ thống sprinkler tự động; ví dụ TCVN 12653-2:2024 – Phần 2: Phương pháp thử.

Tuy nhiên, khi viện dẫn trong hồ sơ dự án cần tra cứu bản hiệu lực mới nhất, đầy đủ các phần của bộ tiêu chuẩn và phạm vi áp dụng cụ thể.

Không nên chỉ lấy riêng một phần của bộ tiêu chuẩn để suy rộng cho toàn bộ hệ thống.

T&S cung cấp hồ sơ kỹ thuật và danh mục chứng nhận hiện có theo từng dòng sản phẩm để chủ đầu tư, tư vấn và nhà thầu đối chiếu với tiêu chuẩn áp dụng của dự án.

Việc sử dụng một dòng sản phẩm cụ thể vẫn phải căn cứ hồ sơ thiết kế và quy trình phê duyệt của công trình.

3.3. Nhóm hồ sơ thi công: mối nối, treo đỡ, thử áp

Một bộ vật tư đúng chưa đủ nếu quy trình lắp đặt không được kiểm soát.

Trước khi thi công đại trà nên chuẩn hóa:

Hạng mục Hồ sơ cần rà
Mối nối Hướng dẫn của hệ sản phẩm và biện pháp thi công được dự án chấp thuận
Chuẩn bị kết nối Quy trình thao tác tương ứng với vật liệu và phụ kiện sử dụng
Treo đỡ Bản vẽ/biện pháp thi công được phê duyệt
Chuyển tiếp vật liệu Chi tiết kết nối tại các vị trí giao với hệ khác
Kiểm tra sau lắp đặt Checklist QA/QC theo yêu cầu dự án
Thử nghiệm Biện pháp và biên bản thử nghiệm theo hồ sơ dự án
Sửa chữa Quy trình xử lý khi phát hiện mối nối hoặc vật tư không đạt
Hoàn công Bản vẽ phải phản ánh đúng vật tư và tuyến thực tế

Với CPVC, mối nối và tay nghề thi công là nội dung cần kiểm soát rất sớm.

Không nên đợi tới khi chạy thử mới kiểm tra xem đội thi công đã sử dụng đúng quy trình hay chưa.

Đội thi công và QA/QC có thể tham khảo thêm hướng dẫn cách kết nối ống CPVC và phụ kiện đúng kỹ thuật, đồng thời phải ưu tiên hướng dẫn kỹ thuật chính thức của đúng dòng sản phẩm, vật tư kết nối và hồ sơ dự án đang sử dụng.

3.4. Nhóm hồ sơ nhân sự và biên bản

Bộ hồ sơ nghiệm thu vật tư không nên tồn tại tách rời khỏi hồ sơ hiện trường.

Cần tổ chức được chuỗi truy xuất:

Ai phê duyệt → ai nhận hàng → ai kiểm tra → ai thi công → ai giám sát → khi nào kiểm tra → biên bản nào chứng minh.

Các tài liệu cụ thể phụ thuộc quy trình quản lý chất lượng của dự án, nhưng cần bảo đảm hồ sơ có khả năng liên kết giữa vật tư thực tế và hoạt động thi công.

Đối với nhân sự làm công tác PCCC, Nghị định 347/2026/NĐ-CP còn có nội dung liên quan đến huấn luyện nghiệp vụ 24–32 giờ và bồi dưỡng nghiệp vụ 8–12 giờ.

Việc xác định đối tượng áp dụng cụ thể cần đối chiếu bản gốc nghị định và yêu cầu của từng dự án.

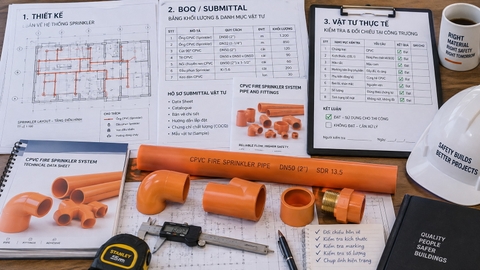

Checklist hồ sơ vật tư đường ống sprinkler phục vụ nghiệm thu PCCC 2026

Hình ảnh 3: Hồ sơ sprinkler cần kết nối được vật tư thực tế với technical submittal, hồ sơ thi công, QA/QC và biên bản nghiệm thu.

4. Ống CPVC trong hệ sprinkler: những điều kiện cần làm rõ trước khi chốt chủng loại

4.1. Tiêu chuẩn áp dụng của dự án là yếu tố quyết định

Không nên bắt đầu bằng câu hỏi:

“CPVC có dùng cho sprinkler được không?”

Câu hỏi chính xác hơn là:

“Với công trình này, thiết kế và tiêu chuẩn áp dụng có cho phép sử dụng hệ CPVC được đề xuất trong phạm vi này hay không?”

Việc sử dụng CPVC cho một dự án cụ thể phụ thuộc vào tiêu chuẩn áp dụng, thiết kế được phê duyệt và hồ sơ sản phẩm thực tế.

Không có cơ sở để kết luận một hệ CPVC có thể dùng cho mọi công trình hoặc mọi vị trí trong hệ sprinkler.

Đối với dự án đang cân nhắc vật liệu này, có thể tham khảo trang giải pháp CPVC PCCC Sprinkler GS/TFS để xác định các nhóm thông tin cần kiểm tra, sau đó đối chiếu lại với hồ sơ thiết kế và yêu cầu phê duyệt của chính dự án.

4.2. Điều kiện vận hành cần xác nhận trước khi chọn

Trước khi chốt vật tư, nhà cung cấp cần nhận đủ dữ liệu của dự án để kiểm tra dòng sản phẩm phù hợp.

Các thông số cần xác nhận với nhà cung cấp theo từng dòng sản phẩm, thay vì suy đoán từ một công trình khác hoặc một catalogue không đúng model.

Đặc biệt cần làm rõ:

  • Vị trí và phạm vi dự kiến sử dụng.
  • Cấu hình hệ thống trong thiết kế.
  • Điều kiện vận hành liên quan.
  • Phương pháp kết nối.
  • Yêu cầu phụ kiện.
  • Điều kiện treo đỡ.
  • Chi tiết chuyển tiếp sang vật liệu khác.
  • Hồ sơ kỹ thuật mà tư vấn/chủ đầu tư yêu cầu.

4.3. Mối nối và tay nghề thi công — điểm dễ phát sinh rủi ro

Với hệ ống nhựa kỹ thuật, chất lượng hệ thống không chỉ nằm ở thân ống.

Một mối nối thực hiện sai quy trình có thể làm cho việc lựa chọn đúng vật liệu ban đầu mất ý nghĩa.

Do đó, trước khi thi công cần xác nhận:

  1. Đúng ống và đúng phụ kiện của hệ được phê duyệt.
  2. Đúng vật tư phục vụ kết nối theo tài liệu nhà cung cấp.
  3. Đội thi công đã được hướng dẫn quy trình.
  4. Có mẫu kiểm tra trước khi triển khai đại trà nếu dự án yêu cầu.
  5. QA/QC có checklist để kiểm tra ngay tại hiện trường.
  6. Điều kiện thi công và thời gian chờ được kiểm soát theo tài liệu của hệ sản phẩm đang sử dụng.

Không nên lấy một thông số hoặc thời gian thi công của dự án khác áp dụng mặc định cho dự án hiện tại.

4.4. Khi nào nên giữ phương án kim loại?

CPVC không nên được xem là phương án mặc định thay cho kim loại trong mọi dự án.

Nếu thiết kế, tiêu chuẩn áp dụng, phạm vi sử dụng hoặc hồ sơ phê duyệt chưa đủ cơ sở để chuyển sang CPVC, phương án thận trọng là giữ vật liệu theo thiết kế hiện hành cho đến khi quy trình thay đổi được hoàn tất.

Tương tự, nếu điều kiện công trình chưa được nhà cung cấp xác nhận phù hợp với hệ CPVC đang xem xét, không nên thay đổi vật liệu chỉ vì lý do giá, trọng lượng hoặc tốc độ thi công.

Trong bối cảnh nghiệm thu PCCC 2026, giảm rủi ro sai lệch giữa thiết kế – hồ sơ – vật tư thực tế quan trọng hơn việc cố thay đổi vật liệu ở giai đoạn quá muộn.

5. Quy trình 5 bước chuẩn hóa vật tư đường ống trước nghiệm thu

Bước Việc cần làm Ai làm chính Đầu ra
1. Khóa yêu cầu thiết kế Xác định đúng vật liệu, phạm vi sử dụng và yêu cầu hồ sơ Tư vấn thiết kế / Chủ đầu tư / BQLDA Danh mục yêu cầu kỹ thuật
2. Đối chiếu BOQ và submittal So từng hạng mục ống, phụ kiện, tài liệu với thiết kế Nhà thầu PCCC / QS / QA-QC Bảng compliance và danh mục sai lệch
3. Kiểm tra hồ sơ trước PO Kiểm tra catalogue, hồ sơ kỹ thuật và danh mục chứng nhận hiện có Procurement / QA-QC / Nhà cung cấp Bộ hồ sơ vật tư trước đặt hàng
4. Kiểm tra vật tư và thi công Đối chiếu hàng thực tế với submittal; kiểm soát quy trình thi công QA-QC / Site Engineer Incoming inspection + hồ sơ thi công
5. Đóng bộ hồ sơ Kiểm tra lại thiết kế – phê duyệt – vật tư – biên bản – thay đổi Chủ đầu tư / Tổng thầu / Nhà thầu PCCC Bộ hồ sơ truy xuất hoàn chỉnh

Một nguyên tắc nên áp dụng xuyên suốt là:

Bảng quy trình 5 bước phía trên có sẵn trong file checklist dạng Excel, kèm cột ngày bắt đầu, ngày hoàn thành và vướng mắc để theo dõi xuyên suốt dự án — nhận file qua form.

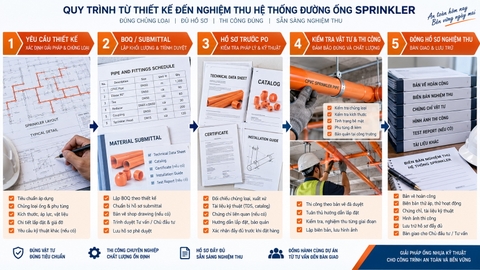

Quy trình 5 bước chuẩn hóa vật tư đường ống trước nghiệm thu PCCC

Hình ảnh 4: Quy trình kiểm soát vật tư nên bắt đầu từ thiết kế và submittal, không phải chờ đến ngày nghiệm thu mới rà hồ sơ.


6. Câu hỏi thường gặp về nghiệm thu PCCC 2026 và hồ sơ đường ống

1. Chủ đầu tư tự nghiệm thu thì hồ sơ vật tư do ai chuẩn bị?

Việc chủ đầu tư tổ chức nghiệm thu không có nghĩa toàn bộ tài liệu phải do một mình chủ đầu tư tự tạo.

Trên thực tế, hồ sơ có thể được hình thành từ nhà thầu PCCC, tổng thầu, tư vấn, QA/QC, nhà cung cấp và các bên liên quan theo cơ cấu của dự án.

Điểm quan trọng là chủ đầu tư cần có cơ chế kiểm soát để bảo đảm các tài liệu này đầy đủ, thống nhất và truy xuất được trước khi nghiệm thu.

Trách nhiệm cụ thể cần đối chiếu hợp đồng, hồ sơ dự án và quy định pháp luật áp dụng.

2. Ống CPVC có được dùng cho mọi hệ thống sprinkler không?

Không nên hiểu như vậy.

Việc sử dụng CPVC phụ thuộc vào tiêu chuẩn áp dụng, hồ sơ thiết kế, phạm vi sử dụng được chấp thuận và hồ sơ của đúng dòng sản phẩm được đề xuất.

Hệ tiêu chuẩn Việt Nam có bộ TCVN cho ống và phụ tùng CPVC dùng trong sprinkler tự động, gồm TCVN 12653-1:2024 (yêu cầu kỹ thuật) và TCVN 12653-2:2024 (phương pháp thử).

Tuy nhiên, cần tra cứu đầy đủ bộ tiêu chuẩn, bản hiệu lực mới nhất và phạm vi áp dụng trước khi viện dẫn cho dự án.

3. Muốn thay đổi chủng loại ống giữa quá trình thi công thì cần làm gì?

Không nên tự thay vật liệu tại công trường chỉ dựa trên việc hai sản phẩm có kích thước hoặc công dụng gần giống nhau.

Cần xác định sai khác với thiết kế, chuẩn bị hồ sơ kỹ thuật của phương án mới và thực hiện quy trình xem xét/phê duyệt thay đổi theo yêu cầu của dự án trước khi triển khai.

Những dự án đã thi công một phần càng cần ghi rõ phạm vi thay đổi để hồ sơ hoàn công và vật tư thực tế không bị lệch nhau.

4. Công trình đã thi công trước ngày 15/09/2026 áp dụng thế nào?

Đây là câu hỏi pháp lý cần xem xét theo tình trạng cụ thể của dự án, thời điểm thực hiện thủ tục, phạm vi áp dụng của Nghị định 347/2026/NĐ-CP và các quy định liên quan.

Không nên kết luận chỉ dựa trên ngày bắt đầu thi công.

Với công trình đang ở giai đoạn hoàn thiện hoặc chuẩn bị nghiệm thu sau ngày 15/09/2026, chủ đầu tư nên kiểm tra trực tiếp bản gốc văn bản và tham vấn đơn vị phụ trách pháp lý/PCCC của dự án.

5. Cần chuẩn bị hồ sơ vật tư từ giai đoạn nào của dự án?

Tốt nhất là từ giai đoạn lựa chọn vật liệu và technical submittal, trước khi phát hành đơn đặt hàng.

Đây là thời điểm dễ xử lý nhất nếu thiết kế, BOQ và phương án nhà cung cấp chưa thống nhất.

Khi hàng đã giao hoặc đường ống đã lắp, mỗi thay đổi đều kéo theo nhiều bên và nhiều tài liệu hơn.

Với các công trình dự kiến bàn giao quý IV/2026, nên thực hiện một vòng rà soát hồ sơ vật tư ngay thay vì chờ đến sát ngày nghiệm thu.

Kết luận: Đừng đợi tới nghiệm thu mới kiểm tra hồ sơ đường ống

Nghị định 347/2026/NĐ-CP khiến bài toán nghiệm thu PCCC 2026 cần được nhìn từ sớm hơn, ngay tại khâu lựa chọn và quản lý vật tư.

Ba việc các dự án chuẩn bị bàn giao nên làm ngay:

  1. Đối chiếu thiết kế – BOQ – approved submittal – vật tư thực tế.
  2. Kiểm tra bộ hồ sơ kỹ thuật theo tiêu chuẩn áp dụng của dự án.
  3. Khóa quy trình kiểm tra vật tư, thi công, QA/QC và biên bản trước nghiệm thu.

Với đường ống sprinkler, một sai lệch phát hiện ở giai đoạn thiết kế hoặc trước PO thường dễ xử lý hơn rất nhiều so với khi vật tư đã nhập về, đường ống đã lắp và công trình đang chờ bàn giao.

Công trình của bạn bàn giao quý IV?

T&S Việt Nam hỗ trợ rà soát chủng loại và hồ sơ vật tư đường ống theo chỉ định thiết kế, trước khi đặt hàng.

Bộ checklist rà soát hồ sơ vật tư đường ống sprinkler (file Excel 5 sheet) được gửi kèm khi bạn điền form.

Yêu cầu báo giá: https://l.ead.me/Form-yeucaubaogia
Hotline: 0918182587
Email: hoangcuong@gspipe.vn

Nội dung bài viết mang tính tham khảo, được tổng hợp tại thời điểm tháng 9/2026. Quý vị vui lòng đối chiếu bản gốc Nghị định 347/2026/NĐ-CP, các văn bản liên quan và tiêu chuẩn áp dụng của dự án trước khi ra quyết định.
